আইডিয়া থেকে অ্যামাজন এফবিএ লঞ্চ: 2026 সালে প্রাইভেট লেবেলের জন্য বাস্তবসম্মত চায়না সোর্সিং টাইমলাইন

জান.
24TH
2026

আইডিয়া থেকে অ্যামাজন এফবিএ লঞ্চ: 2026 সালে প্রাইভেট লেবেলের জন্য বাস্তবসম্মত চায়না সোর্সিং টাইমলাইন

2026 সালে, অ্যামাজন প্রাইভেট লেবেল প্রতিযোগিতা মারাত্মক, তবে সুযোগগুলি প্রচুর থাকে। অনেক নতুন বিক্রেতা চীনে ঝাঁপিয়ে পড়ে এই বিশ্বাস করে যে "2-3 মাস এবং আমরা একটি বেস্টসেলার লাইভ করব।" বাস্তবতা আরও কঠোর: ধারণা থেকে প্রথম চালান নিরাপদে একটি এফবিএ গুদামে পৌঁছানো এবং বিক্রয়ের জন্য লাইভ যাওয়া, সাধারণ সময়সীমা 4-9 মাস . এটিকে অবমূল্যায়ন করা নগদ প্রবাহের সমস্যা, ব্ল্যাক ফ্রাইডে/প্রাইম ডে অনুপস্থিত, ইনভেনটরি পাইল-আপ বা লোকসানে বাধ্যতামূলক লিকুইডেশনের দিকে পরিচালিত করে।

কেন এত সময় লাগে? চীনের সরবরাহ শৃঙ্খল স্থিতিশীল, তবে এতে একাধিক স্তর জড়িত: নকশা পুনরাবৃত্তি, কমপ্লায়েন্স টেস্টিং, লজিস্টিকস এবং কাস্টমস ক্লিয়ারেন্স। 2026 সালে, শুল্ক পরিদর্শন কঠোর এবং সম্মতির প্রয়োজনীয়তা বেশি। এই নির্দেশিকাটি সর্বশেষ ডেটা এবং বাস্তব-বিশ্বের অভিজ্ঞতা ব্যবহার করে প্রতি ধাপে মাসে মাসে বিভক্ত করতে, Amazon FBA বিক্রেতাদের দৃঢ় পরিকল্পনা তৈরি করতে, টাইমলাইন সংকুচিত করতে এবং ব্যয়বহুল ভুলগুলি এড়াতে সাহায্য করে৷

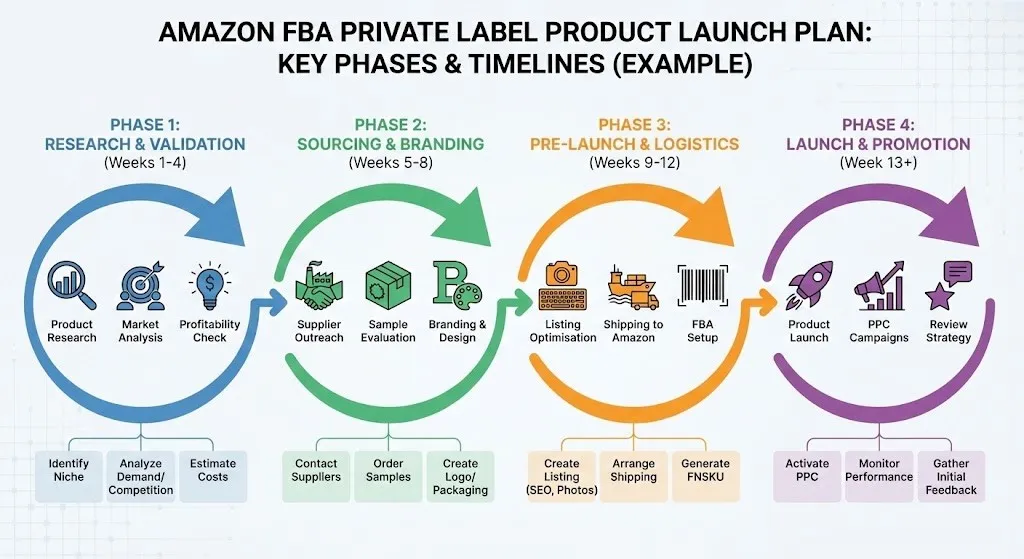

(উপরে: একটি Amazon FBA প্রাইভেট লেবেল প্রোডাক্ট লঞ্চ প্ল্যান ইনফোগ্রাফিকের উদাহরণ যা মূল পর্যায় এবং সময়রেখা দেখাচ্ছে)

2026 ব্যক্তিগত লেবেল লঞ্চ সাধারণ টাইমলাইন ওভারভিউ

এখানে একটি মাঝারি-জটিল পণ্যের জন্য আদর্শ টাইমলাইন (যেমন, রান্নাঘরের গ্যাজেট, সৌন্দর্য সরঞ্জাম, বা বাড়ির প্রয়োজনীয় জিনিস)। সহজ বিভাগ (পোশাক/গৃহস্থালীর পণ্য) 4-6 মাস পর্যন্ত সংকুচিত হতে পারে; জটিল (ইলেক্ট্রনিক্স/স্মার্ট ডিভাইস) প্রায়ই 6-10 মাস পর্যন্ত প্রসারিত হয়।

মঞ্চ সাধারণ সময়কাল ক্রমবর্ধমান মাস মূল বিতরণযোগ্য আমাজন FBA প্রভাব প্রধান ঝুঁকি
1. আইডিয়া এবং বাজার যাচাইকরণ 1-2 মাস মাস 1-2 পণ্যের সম্ভাব্যতা প্রতিবেদন + লক্ষ্য মূল্য ঋতু জানালা অনুপস্থিত ওভার-গবেষণা শুরু বিলম্বিত
2. ডিজাইন এবং টেক প্যাক + সরবরাহকারী সোর্সিং 1-2 মাস মাস 2-3 সম্পূর্ণ টেক প্যাক + সরবরাহকারী সংক্ষিপ্ত তালিকা লিস্টিং কীওয়ার্ড ফাউন্ডেশন অস্পষ্ট চশমা পরে পরিবর্তন ঘটাচ্ছে
3. নমুনা এবং পুনরাবৃত্তি 2-3 মাস মাস 3-5 গোল্ডেন নমুনা অনুমোদিত প্রকৃত পণ্যের ফটো/A+ সামগ্রী অত্যধিক সংশোধন
4. টুলিং, কমপ্লায়েন্স এবং প্রি-প্রোডাকশন 1-2 মাস 5-6 মাস ছাঁচ ঠিক আছে + সম্মতি শংসাপত্র প্যাকেজিং/লেবেল সম্মতি পরীক্ষায় ব্যর্থতার জন্য পুনরায় করা প্রয়োজন
5. আমানত → উৎপাদন → QC → শিপিং 2-3 মাস মাস 6-8/9 FBA এ সমাপ্ত পণ্য গুদাম চেক-ইন + লাইভ তালিকা গুণমান বিবর্ণ / লজিস্টিক বিলম্ব
6. FBA আগমন এবং লঞ্চ প্রস্তুতি 1-2 মাস (ওভারল্যাপিং) 8-9 মাস+ লাইভ তালিকা + প্রাথমিক বিক্রয় স্টকআউট ফি / ওভারস্টক অন্তর্মুখী লেবেল ত্রুটি

শ্রেণী পার্থক্য : পোশাক/গৃহসামগ্রী: 4-6 মাস; ইলেকট্রনিক্স/সৌন্দর্য: 6-9 মাস (অতিরিক্ত FCC/CE/FDA টেস্টিং)।

পর্যায় 1: আইডিয়া এবং বাজার যাচাইকরণ (1-2 মাস)

সবকিছু এখানে শুরু হয়. অনেক বিক্রেতা এটি এড়িয়ে যান এবং সরাসরি কারখানায় যান, শুধুমাত্র পরে সবকিছু নতুন করে ডিজাইন করতে।

মূল পদক্ষেপ:

  • হিলিয়াম 10, জঙ্গল স্কাউট, বা কিপা ব্যবহার করুন প্রতিযোগীদের বিক্রয়, লাভের মার্জিন এবং ব্যথার পয়েন্টগুলি বিশ্লেষণ করতে।
  • লক্ষ্য মূল্য গণনা করুন: খরচ + শিপিং + আমাজন ফি + পছন্দসই মার্জিন (30-50% এর লক্ষ্য)।
  • চাহিদা যাচাই করুন: Google Trends, TikTok অনুসন্ধান, Reddit আলোচনা।
  • সম্ভাব্যতা মূল্যায়ন করুন: চীনে কম খরচে উৎপাদন সম্ভব বলে নিশ্চিত করুন।

2026 ট্রেন্ড : এআই টুলস (চ্যাটজিপিটি প্লাগইন বা বিশেষ পণ্য গবেষণা সফ্টওয়্যার) কুলুঙ্গি নির্বাচন এবং কম-প্রতিযোগিতামূলক ধারণাগুলি ফিল্টার করার গতি বাড়ায়।

এড়ানোর জন্য ক্ষতি : ভাইরাল প্রবণতাকে অন্ধভাবে তাড়াবেন না-অতিরিক্ত গবেষণায় বিলম্ব হয়; তাড়াহুড়ো পরবর্তী পিভটের দিকে নিয়ে যায়।

পর্যায় 2: পণ্য ডিজাইন এবং টেক প্যাক + সরবরাহকারী সোর্সিং (2-3 মাস)

মূলটি আপনার ধারণাটিকে ফ্যাক্টরি-বোধগম্য ব্লুপ্রিন্টে পরিণত করছে।

মূল পদক্ষেপ:

  • একটি সম্পূর্ণ টেক প্যাক তৈরি করুন: মাত্রা অঙ্কন, উপাদান BOM, প্যান্টোন রং, প্যাকেজিং চশমা, কার্যকরী প্রয়োজনীয়তা।
  • 1688/আলিবাবাতে 10-20টি কারখানায় RFQ (উদ্ধৃতির অনুরোধ) পাঠান; সংক্ষিপ্ত তালিকা 3-5 (আমাদের গাইড দেখুন: 1688 বনাম আলিবাবা সোর্সিং গাইড 2026).
  • MOQ, নমুনা ফি, সীসা সময় এবং অর্থপ্রদানের শর্তাবলী নিয়ে আলোচনা করুন।

এড়ানোর জন্য ক্ষতি : অস্পষ্ট চশমা প্রধান নমুনা বিচ্যুতি এবং পুনরাবৃত্তি রিটার্ন কারণ. 2026 সালে, দ্রুত শুরুর জন্য বিদ্যমান অনুরূপ ছাঁচ সহ সরবরাহকারীদের অগ্রাধিকার দিতে AI ফ্যাক্টরি ম্যাচিং ব্যবহার করুন।

পর্যায় 3: নমুনা এবং পুনরাবৃত্তি (3-5 মাস - সবচেয়ে বড় বাধা)

এই পর্যায়ে বিলম্বের 80% কারণ। সাধারণ 3-রাউন্ড প্রক্রিয়া:

  • রাউন্ড 1: চেহারা/আকারের নমুনা (লুক অ্যান্ড ফিল)।
  • রাউন্ড 2: কার্যকরী প্রোটোটাইপ (ওয়ার্কিং প্রোটোটাইপ)।
  • রাউন্ড 3: গোল্ডেন নমুনা - বাস্তব উপকরণ/ছাঁচ দিয়ে উত্পাদিত।

ত্বরণ টিপস : শারীরিক রিটার্নের পরিবর্তে দূরবর্তী অনুমোদনের জন্য ভিডিও/হাই-রেজোলিউশন ফটো ব্যবহার করুন; পরিবর্তন কমাতে তাড়াতাড়ি নকশা লক করুন।

আরও উন্নয়ন বিবরণের জন্য, আমাদের সম্পূর্ণ নিবন্ধ দেখুন: চায়না প্রোডাক্ট ডেভেলপমেন্ট টাইমলাইন।

পর্যায় 4: টুলিং, কমপ্লায়েন্স এবং প্রি-প্রোডাকশন (5-6 মাস)

  • ছাঁচ তৈরি (প্লাস্টিক/ধাতুর জন্য সাধারণ: 30-45 দিন)।
  • কমপ্লায়েন্স টেস্টিং: FCC/CE/RoHS/FDA (ইলেকট্রনিক্স/সৌন্দর্যের জন্য বাধ্যতামূলক)।
  • প্রাক-উৎপাদন নমুনা (পিপি নমুনা) বৈধতা।

সম্পর্কিত গাইড : ইলেকট্রনিক্স AQL পরিদর্শন মান জন্য, দেখুন ইলেকট্রনিক্সের জন্য AQL 2.5 গুণমান পরিদর্শন গাইড।

পর্যায় 5: জমা → উৎপাদন → QC → শিপিং (6–8/9 মাস)

30% আমানত পরিশোধ করার পরে, কার্যকরী পর্যায়ে প্রবেশ করুন (সাধারণত 2-3 মাস)।

সরলীকৃত প্রবাহ:

  • জমা + 1-2 সপ্তাহ: কাঁচামাল আগমন + উত্পাদন সময়সূচী।
  • 2-4 সপ্তাহ: উত্পাদনের সময় পরিদর্শন (DUPRO)।
  • 4-6 সপ্তাহ: চূড়ান্ত QC + প্যাকেজিং।
  • 6-10 সপ্তাহ: শিপিং (এয়ার: 7-14 দিন; সমুদ্র: 30-45 দিন)।

মূল নিয়ম : QC পাস করার পরেই ব্যালেন্স পরিশোধ করুন—এটি আপনার চূড়ান্ত লিভারেজ।

পোস্ট-ডিপোজিট "ব্ল্যাক বক্স" সময়কাল, প্রতিদিনের ঝুঁকি (যেমন, উপাদান বিলম্ব, আকস্মিক মূল্য বৃদ্ধি, পরিদর্শন প্রত্যাখ্যান) এবং লাল পতাকা সম্পর্কে গভীর বিবরণের জন্য, আমাদের গভীর নির্দেশিকা পড়ুন: আপনি একটি চীনা কারখানায় আমানত পরিশোধ করার পরে কী ঘটে?

শিপিং বিকল্প : বায়ু দ্রুত কিন্তু ব্যয়বহুল; সমুদ্র লাভজনক কিন্তু ধীর; স্ব-ক্লিয়ারেন্স ঝামেলা এড়াতে নতুনদের জন্য ডিডিপি (ডেলিভারড ডিউটি ​​পেইড) সুপারিশ করা হয়।

পর্যায় 6: FBA আগমন এবং লঞ্চ প্রস্তুতি (8-9 মাসের শেষ খেলা)

পণ্যগুলি FBA-তে পৌঁছানোর পরে, এখনও 1-3 সপ্তাহের চূড়ান্ত পদক্ষেপ রয়েছে৷:

  • কাস্টমস ক্লিয়ারেন্স + অ্যামাজন গুদাম চেক-ইন (2026 পরিদর্শন কঠোর; DDP প্রত্যাখ্যান ঝুঁকি হ্রাস করে)।
  • সিঙ্ক তালিকা: A+ বিষয়বস্তুর জন্য চীন-ভিত্তিক পণ্য ফটোগ্রাফির সুবিধা নিন (আমাদের নির্দেশিকা দেখুন: চীনে অ্যামাজন পণ্যের ফটোগ্রাফি সুবিধা).
  • প্রাথমিক ইনভেন্টরি সুপারিশ: 1000-3000 ইউনিট 2-3 মাসের বিক্রয় কভার করতে - স্টকআউট বা বাঁধা মূলধন এড়িয়ে চলুন।

আসার পরও বিক্রেতারা এখানে সময় হারায়। সাধারণ সমস্যা:

  • ভুল FNSKU বসানো

  • শক্ত কাগজের লেবেল অমিল

  • র্যান্ডম গুদাম পরিদর্শন বিলম্ব

ইনভেন্টরি টিপ: 1,000-3,000 ইউনিট নগদ অতিরিক্ত এক্সপোজ ছাড়াই লঞ্চের জন্য সাধারণত যথেষ্ট।

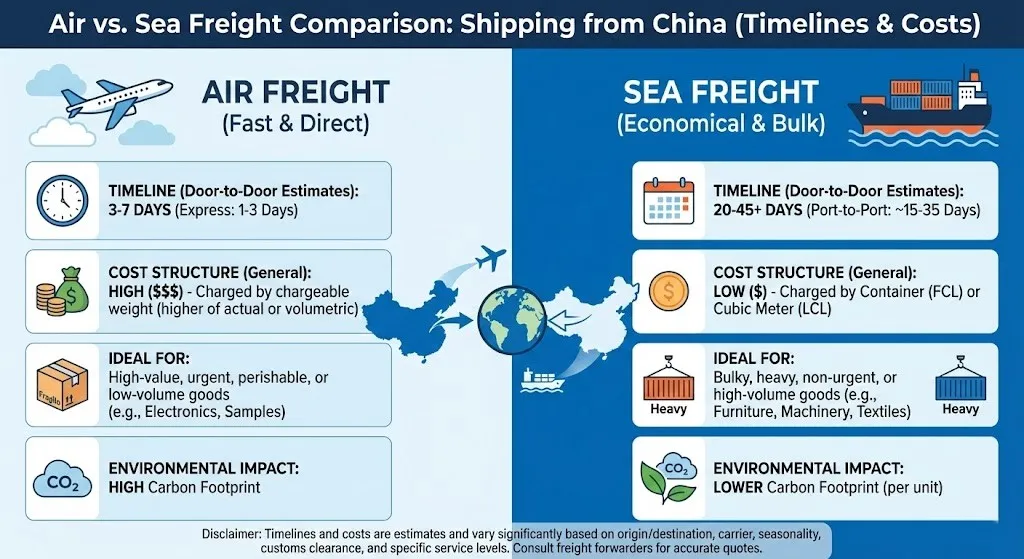

(উপরে: চীন থেকে শিপিংয়ের জন্য এয়ার বনাম সমুদ্র মালবাহী তুলনা ইনফোগ্রাফিক, টাইমলাইন এবং খরচ হাইলাইট)

কিভাবে পুরো প্রক্রিয়া ত্বরান্বিত? ব্যবহারিক 2026 টিপস

8 মাস কমপ্রেস করে 5-6 করতে চান? এই চেষ্টা করুন:

  1. একটি সম্পূর্ণ টেক প্যাক আগাম প্রস্তুত করুন — পুনরাবৃত্তিতে 1-2 মাস বাঁচাতে আপনি-যাতে-যাতে ডিজাইন এড়িয়ে চলুন।
  2. এআই ফ্যাক্টরি ম্যাচিং ব্যবহার করুন — ডার্ক হর্স এর টুলস মাত্র এক সপ্তাহের মধ্যে বিদ্যমান ছাঁচ সহ সরবরাহকারীদের খুঁজে পেতে পারে।
  3. পেশাদার অন-সাইট পর্যবেক্ষণ — সাপ্তাহিক ছবি/ভিডিও আপডেটে সমস্যা তাড়াতাড়ি ধরা পড়ে।
  4. বাল্ক আলোচনা + নিরাপদ অর্থপ্রদান — ট্রেড অ্যাসুরেন্স বা এজেন্সি অ্যাকাউন্ট ব্যবহার করুন (দেখুন চীনা সরবরাহকারীদের অর্থ প্রদানের সর্বোত্তম উপায় 2026).
  5. Amazon-অভিজ্ঞ কারখানা চয়ন করুন — তারা FBA প্যাকেজিং/লেবেলিং প্রয়োজনীয়তা জানে।

রিয়েল কেস : একজন ক্লায়েন্ট AI ম্যাচিং + সম্পূর্ণ তত্ত্বাবধান ব্যবহার করে একটি রান্নাঘরের পণ্য লঞ্চকে 7 মাস থেকে 5-এ সঙ্কুচিত করতে, Q4 পিক সিজনে পুরোপুরি আঘাত করেছে।

আপনি কি 2026 সালে টাইমলাইন সংকুচিত করতে পারেন?

হ্যাঁ— 20-40% দ্বারা , আপনি rework অপসারণ যদি.

এলাকা সাধারণ বিক্রেতা অপ্টিমাইজড এক্সিকিউশন
স্যাম্পলিং 60-90 দিন 30-45 দিন
সম্মতি 30 দিন 10-15 দিন
সরবরাহকারী ম্যাচিং 3-4 সপ্তাহ 7-10 দিন

সর্বাধিক সাধারণ টাইমলাইন কিলার এবং এড়িয়ে চলা চেকলিস্ট

  • পুনরাবৃত্ত নকশা পরিবর্তন → অভ্যন্তরীণ পর্যালোচনার সাথে স্পেস লক করুন।
  • সরবরাহকারী ঘোস্টিং → চুক্তি আপডেট ফ্রিকোয়েন্সি নির্দিষ্ট করে।
  • সম্মতি ব্যর্থতা → বিদ্যমান শংসাপত্র সহ কারখানাগুলিকে প্রাক-নির্বাচন করুন৷
  • লজিস্টিক বিলম্ব → বাফার সময় তৈরি করুন + DDP ব্যবহার করুন।
  • অনুপস্থিত মৌসুমী শিখর → ক্যালেন্ডারকে মাথায় রেখে আইডিয়া স্টেজ থেকে পরিকল্পনা করুন।

FAQ

  1. 2026 সালে চীন থেকে অ্যামাজনে একটি ব্যক্তিগত লেবেল চালু করতে কতক্ষণ লাগবে? বাস্তবসম্মতভাবে 4-9 মাস, বিভাগ এবং প্রস্তুতির উপর নির্ভর করে।
  2. আমি কি চায়না সোর্সিং টাইমলাইনে গতি বাড়াতে পারি? হ্যাঁ—সম্পূর্ণ টেক প্যাক, এআই ম্যাচিং এবং পেশাদার তদারকি 20-40% সময় কাটাতে পারে।
  3. আমার সরবরাহকারী জমা দেওয়ার পরে দেরি করলে কী হবে? চুক্তির ধারাগুলি প্রয়োগ করুন + তৃতীয় পক্ষের QC; বিস্তারিত জানার জন্য আমাদের ডিপোজিট গাইড দেখুন।
  4. একটি 3-মাসের লঞ্চ কি কখনও বাস্তবসম্মত? শুধুমাত্র বিদ্যমান ছাঁচ ব্যবহার করে অত্যন্ত সাধারণ পণ্যের জন্য - এবং তারপরেও, এটি ঝুঁকিপূর্ণ।

  5. আমি কখন একটি Q4 লঞ্চের জন্য শুরু করব? অন্তত 6-9 মাস আগে।

উপসংহার

টাইমলাইন পরিকল্পনা নগদ প্রবাহ এবং লাভ সুরক্ষা সমান। "3-মাসের লঞ্চ" মিথগুলিকে আপনার অ্যামাজন যাত্রাকে লাইনচ্যুত হতে দেবেন না। কম অর্থ পোড়াতে এবং আরও বেশি উপার্জন করতে প্রতিটি পর্যায়ে সঠিকভাবে ম্যাপ করুন।

আপনার পণ্যের জন্য একটি বিনামূল্যে 2026 টাইমলাইন অনুমান প্রয়োজন? নাকি AI-মেলা কারখানা? এখানে আপনার ধারণা জমা দিন—ডার্ক হর্স সোর্সিং টিম 24 ঘন্টার মধ্যে সাড়া দেয় – এন্ড-টু-এন্ড চায়না-টু-এফবিএ সমাধানের মাধ্যমে অ্যামাজন বিক্রেতাদের ক্ষমতায়ন করা।

একটি উদ্ধৃতি পান
